Ausbau des Verteilungsnetzes im Süden Berlins
Im Süden von Berlin erneuern wir großflächig unser Hochspannungsnetz.
Für die Kundinnen und Kunden verringert sich dadurch das Risiko von einem Stromausfall betroffen zu sein. Des Weiteren wird die Übertragungsleistung des Netzes erhöht, um den Ausbau der dezentralen Energieerzeugung sowie die zunehmende Elektromobilität problemlos bewältigen zu können.
Unsere Baumaßnahmen betreffen überwiegend drei Bereiche im Berliner Süden:
110-kV-Kabelprojekte im Süden von Berlin
Der Ausbau erfolgt hauptsächlich auf den Rad- und Gehwegen. Es kann auch zu Beeinträchtigungen auf der Straße kommen (wie einseitige Sperrungen oder Fahrbahneinengungen). Auch Zuwegungen und Zufahrten zu Grundstücken können zeitweilig eingeschränkt sein.
Kurzzeitige Unterbrechungen der Stromversorgung sind nicht geplant. Sollten dennoch kurzfristige Unterbrechungen notwendig sein, informieren wir die betroffenen Kundinnen und Kunden rechtzeitig - mindestens 3 Werktage zuvor - durch Aushänge. Für eventuell entstehende Unannehmlichkeiten möchten wir uns schon im Voraus entschuldigen und bitten um Ihr Verständnis.
In folgenden Gebieten sind wir aktiv:

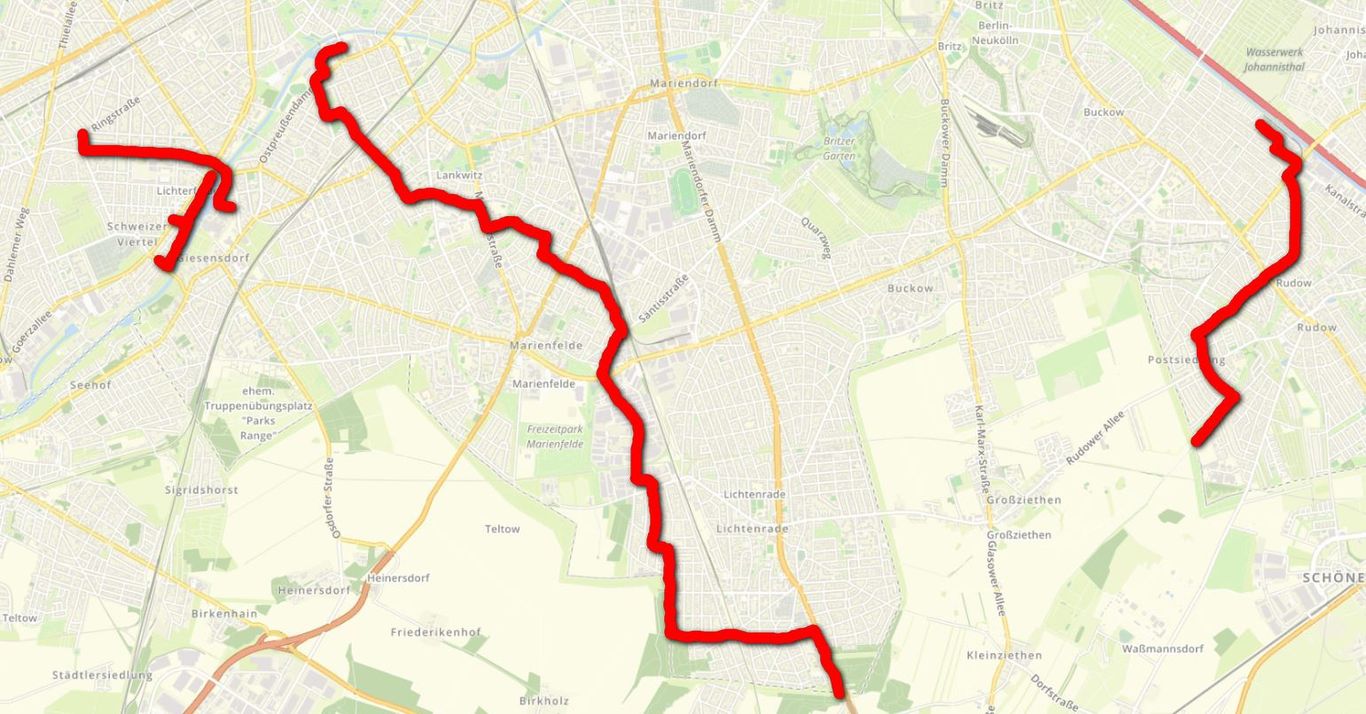

Ortsteile Steglitz, Lankwitz, Marienfelde, Lichtenrade
Wir erneuern und erweitern in dem Zeitraum von Januar 2021 bis zum 4. Quartal 2024 das Stromnetznetz über eine gesamte Strecke von ca. 14,5 km. Wir arbeiten an mehreren Streckenabschnitten parallel.
Ortsteil Rudow
Wir erneuern und erweitern in dem Zeitraum von Januar 2021 bis zum 3. Quartal 2024 das Stromnetz über eine Streckenlänge von ca. 10,5 km.
Ortsteil Lichterfelde
Wir erneuern in dem Zeitraum von März 2021 bis zum 4. Quartal 2024 das Stromnetz über eine Strecke von ca. 4,7 km. Es werden Leerrohre und Kabel verlegt. Hierbei ist mit Einschränkungen auf folgenden Straßen zu rechnen: Görzallee/ Drakestraße, Finkensteinallee/Potsdamer Straße
In der Finkensteinallee werden im Januar 2024 einige Bäume gefällt. Diese Arbeiten sind notwendig, damit dann später Tiefbauarbeiten zum Verlegen der Kabel stattfinden können.
Auch unter der Grünanlage am Schwatlograben/Weg am Kraftwerk verlaufen Stromkabel. Für die Erneuerung des Stromnetzes müssen Bäume gefällt werden. Die Grünanlage bleibt vom Februar bis August 2024 für den Publikumsverkehr gesperrt. Die Baumfällungen sind mit dem Bezirksamt Steglitz-Zehlendorf abgestimmt und starten am 21. Februar 2024 - mehr dazu in unserer Pressemitteilung vom 21.2.2024. Stromnetz Berlin leistet an das Bezirksamt eine Ausgleichszahlung. Das Bezirksamt organisiert die Ersatzpflanzungen.
Ab dem 15.02.2024 wird die Emil-Schulz-Brücke aufgrund von erforderlichen Tiefbaumaßnahmen zum Teil gesperrt, wovon auch der Fahrradweg betroffen ist. Die Einschränkungen werden voraussichtlich drei Monate dauern.
Vom 26.6.2024 bis Ende August 2024 halbseitige Straßensperrung Finckensteinallee ab Höhe Potsdamer Straße bis Ecke Karwendelstraße und Sackgasse Finckensteinallee. Eine Busumleitung Richtung Schöneweide erfolgt über die Altdorfer Straße.
